گزارش پیشرفت پروژه نیروگاه متمركز پارس جنوبی

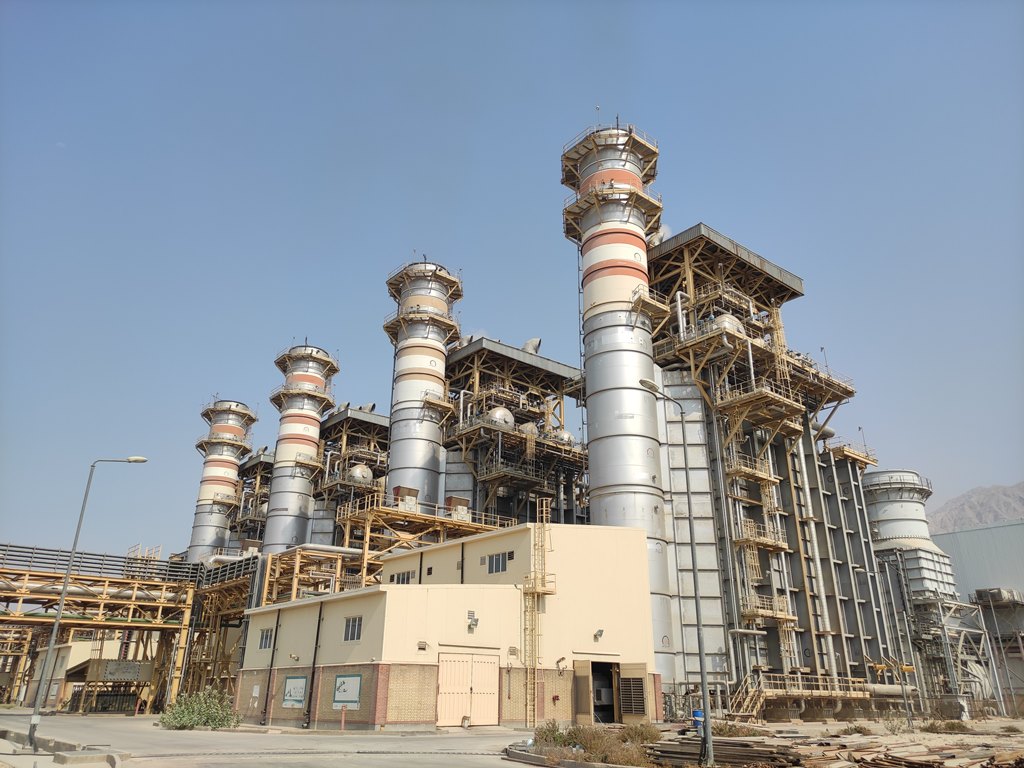

 در راستاي زمان‌بندي تعريف شده، بلوك1 و مشتركات نيروگاه (BOP) و آب شيرين‌كن‌هاي نيروگاه پارس جنوبي در مورخ 1404/03/4 به كار فرما تحويل موقت گرديده است و در دوره گارانتي مي‌باشد. همچنين بلوك 2 نيروگاه در تاريخ 1404/06/10 با شبكه سراسري سنكرون شد و در حال انجام دوره بهره‌برداري تجاري آزمايشي (Trial Run) مي‌باشد. بلوك 3 نيز شامل بويلرها‌ي 5 و 6 درحال انجام عمليات نصب تجهيزات بوده و مطابق برنامه زمان‌بندي تا انتهاي سال 1404 كليه مراحل نصب به اتمام رسيده  و تست‌هاي  Pre Trial Run و Trial Run انجام خواهد شد.

Enter your keyword
